太陽能路燈安裝示意圖?
第一步,工作人員到達現場探測是否可以安裝太陽能路燈。如果適合的話,把太陽能路燈的各個組件全部運到現場,安排工作人員測量位置,開始挖坑。
第二步,放上地埋箱。是把蓄電池和充放電控制器安放到控制箱里面。都是采用密封式鉛酸蓄電池,維護少,有利于系統維護;充放電控制器在設計上兼顧了光控、時控、過充保護、過放保護和反接保護等功能與成本控制。

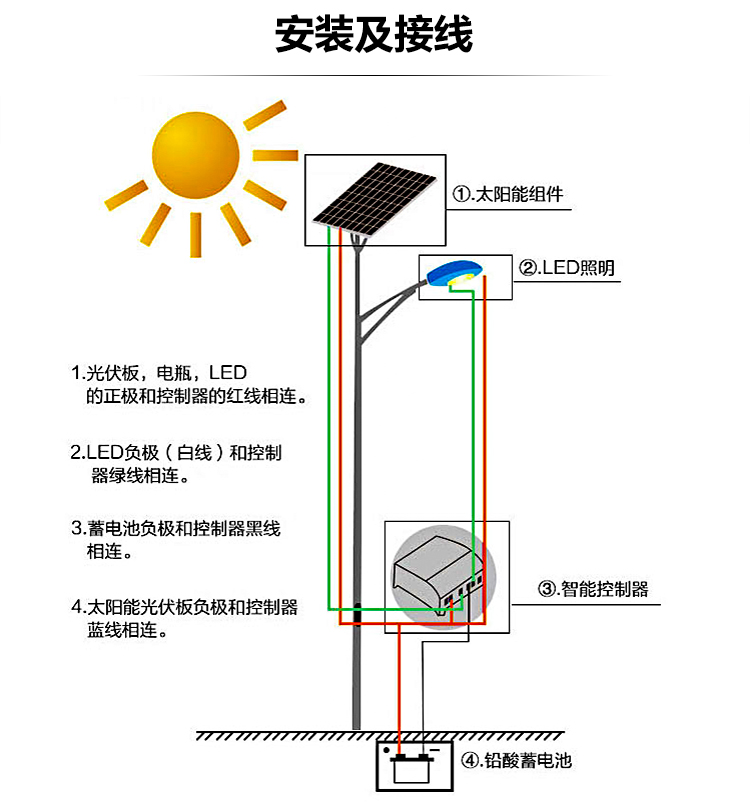

第三步,順線。填上土,抹上灰,打底座,立燈桿。安裝上燈頭和太陽能電池板。
第四步,這樣太陽能電池板接收太陽輻射能并轉化為電能輸出,經過充放電控制器儲存在蓄電池中,夜晚蓄電池會把白天積累的電進行放電,使路燈發亮,達到夜晚照明的標準。
但是,雖然說太陽能路燈安裝施工與傳統路燈安裝過程基本一致,但有一點區別,特別是太陽能電池板與蓄電池的安裝。
蓄電池組裝:核對蓄電池容量與設計配置單是否相同,(若多塊組聯,請確定并串聯方式,并聯電池不能超過4塊)。蓄電池聯接線接線時,注意聯接線鼻子焊接點牢固。將聯接好的電池裝進蓄電池保溫箱中,封閉保溫箱,同時注意在組裝時將保溫箱各處螺絲緊固好,避免露水;
將組裝好的蓄電池盒,置入蓄電池坑中,蓋好蓋板(或者直埋于土里);蓄電池入坑過程中最好選擇在晴天;入坑后將聯接線引出坑基礎,測試電壓是否正常,否則進行檢查。
電池板組裝:組裝前將電池板支架與燈桿搬運至基礎附近,將電池板用螺絲固定在架子上,按要求對電池板時行并串聯接線,接線完閉后進行測試,確保電壓附合安裝要求。
正常天氣情況:12V系統電池板系統測試電壓不能低于18V,24V系統電池板測試電壓不能低于36V。若小于要求檢查單板電壓是否附合要求。
此外,在安裝過程中還要注意以下幾點:
1、LED路燈應在晴天安裝,如果在陰雨天安裝,亮燈后只耗電不充電,會達不到設計要求。
2、安裝完當天不應該亮燈。許多工程商為了急于看到亮燈效果,安裝完當晚就會亮燈。因為新的蓄電池在出廠時間并不是滿電的,如果安裝完畢就亮燈,是達不到設計的陰雨天數的。
正確的做法是,安裝完畢后,接好控制器,但不接負載,第二天白天充一天電后,傍晚時再接負載,這樣電池的容量能達到較高的程度。當然,這樣做會增加一部分人工費用。
3、電池板的角度,一般廠家是按45度傾角設計的,這樣是為了保證冬天能有較好的充電量。
但是方向角是由安裝時決定的,在地下組裝太陽板時,發現燈桿樹立起來以后,角度有偏差,如果偏差不多,一般都不會再調整。(太陽能路燈)這樣的角度偏差除了影響充電以為,還會影響同一光照度下的太陽板電壓,會導致太陽能路燈的開燈時間誤差比較大。
因此,在地面組裝時,盡量調整太陽板的方位角保持一致。
4、控制器的連接。應盡量使用防水的控制器,保證長期穩定的同時,還能避免用戶隨意更改亮燈時間。
如使用不防水的控制器,因?qū)⒔泳€端子朝下,接線彎成U型,這樣能防止水從線上淋進控制器。應盡量說服客戶使用質量較好的銅芯線。由于電導率的原因,電流和電壓在輸出的過程中會有一定的損耗,這樣不僅增加功耗,嚴重情況下還能導致LED的驅動電源不能正常工作。
